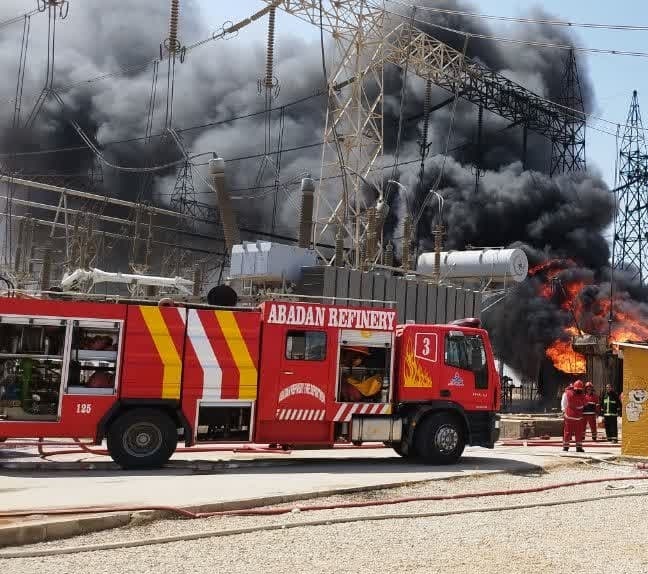

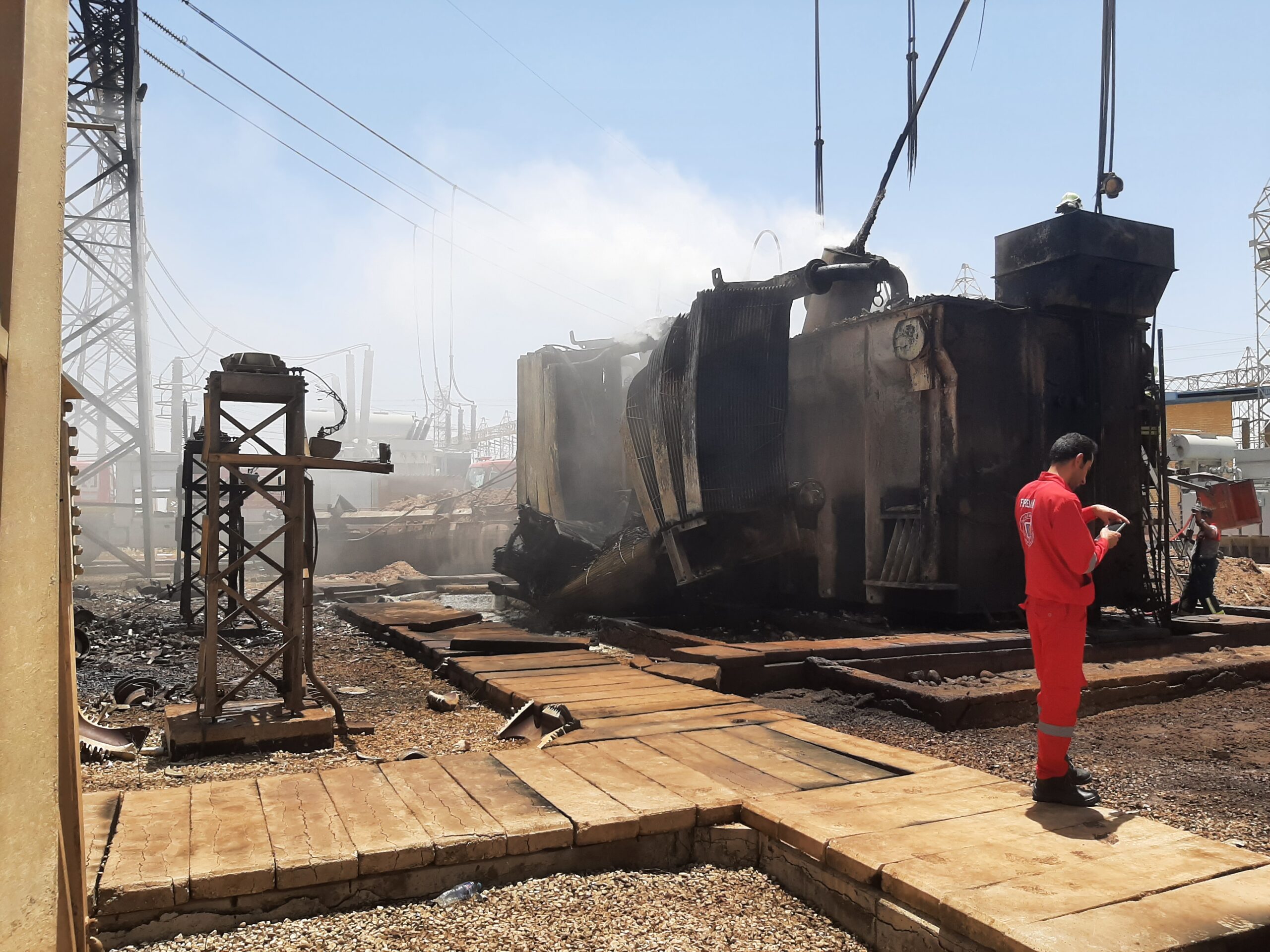

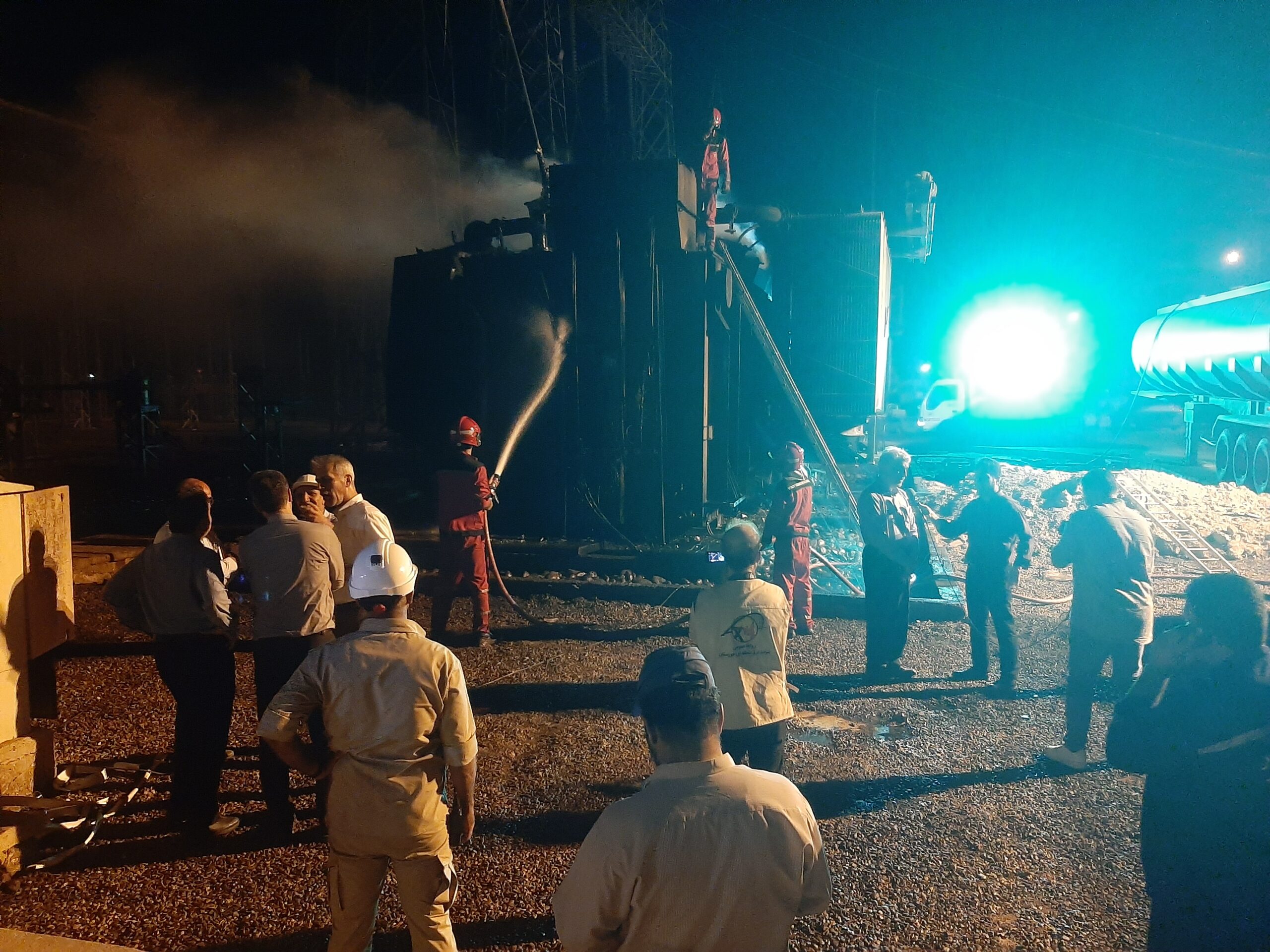

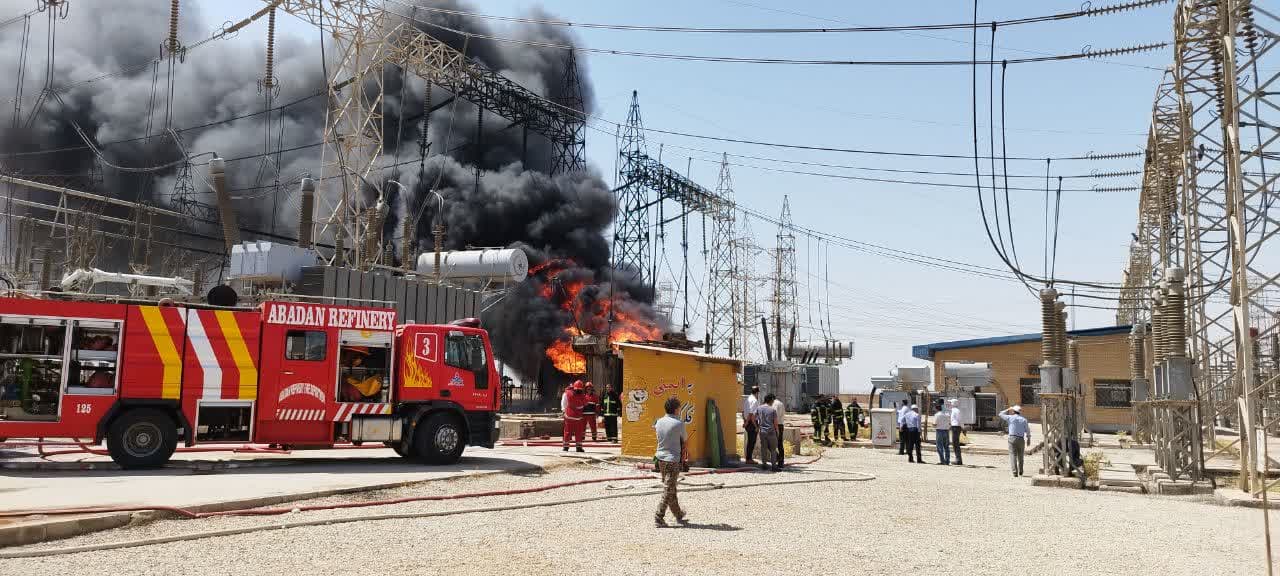

در ۲۷ خرداد ماه سال ۱۴۰۲ ترانس ۴۰۰ کیلو ولت شماره یک پست میلاد به علت آسیب در بوشینگ فاز B قسمت LV دچار آتش سوزی بر روی بام ترانس گردید که شعله های آتش آسیب جدی به تجهیزات بی ترانس ۲ و ترانس ۳ رسانده و در نهایت منجر به بدون برق شدن برخی از خطوط ۴۰۰ کیلو ولت و قسمت عظیمی از شبکه ۱۳۲ کیلو ولت گردید با توجه به اهمیت پایداری شبکه گروههای اجرایی شرکت تنانیر پس از وقوع حادثه سریعا به پست میلاد اعزام و پس از اتمام عملیات اطفاء حریق اقدام به برآورد خسارات و بررسی امکان بهره برداری از ترانس های T2,T3 نمودند.
با توجه به میزان آسیب دیدگی کمتر به تجهیزات بی ترانس T3 ،کابل ها و تجهیزات آسیب دیده این بی در کمتر از ۱۲ ساعت تعویض ،تست وآماده بهره برداری شد و در بامداد روز ۱۴۰۲/۰۳/۲۸ با تلاش شبانه روزی گروه های اجرایی شرکت تنانیر T3 راه اندازی شد .

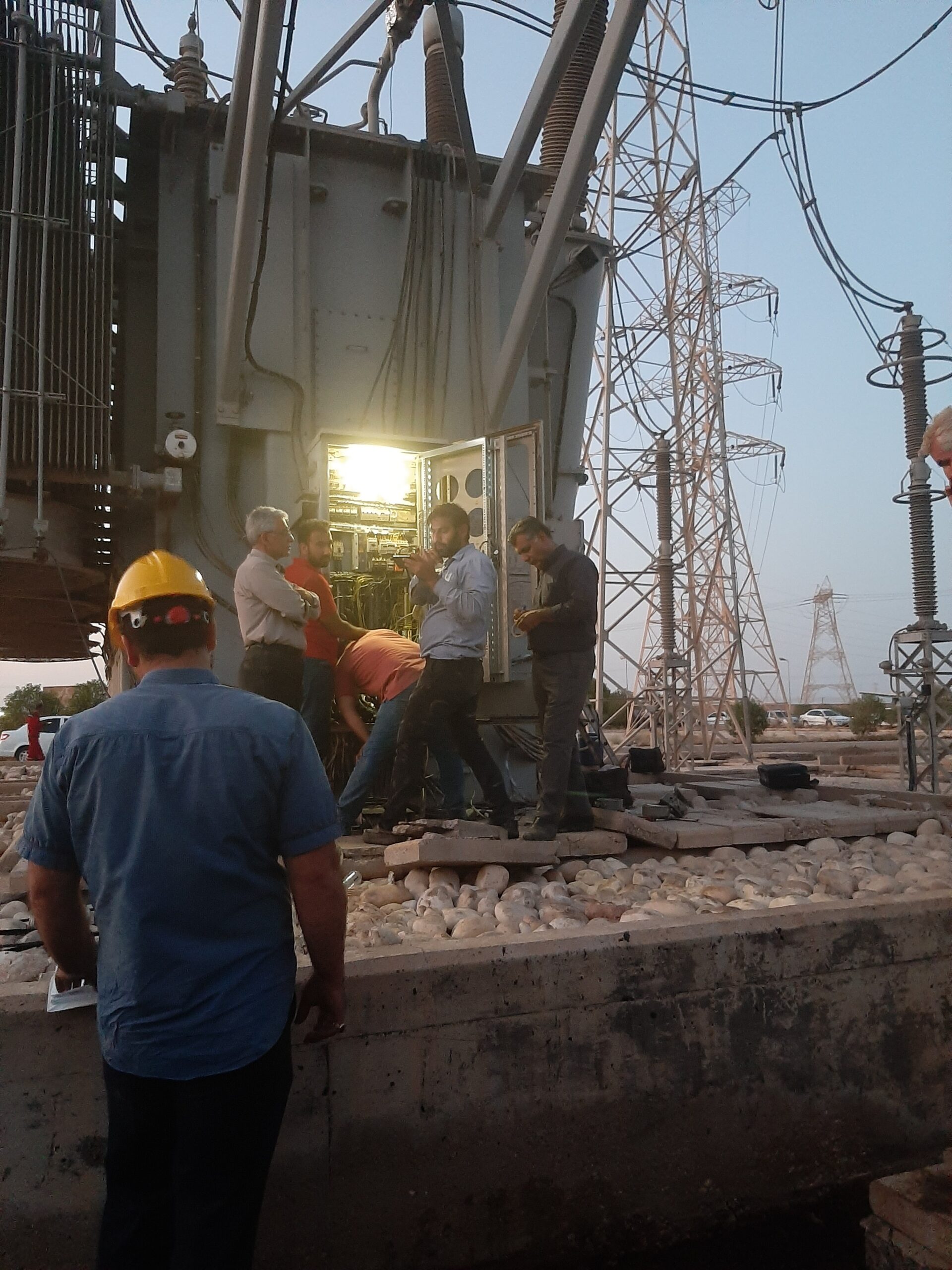

همزمان با کار برروی ترانس T3 گروه های دیگری اقدام به جداسازی مدارات آسیب دیده و کابل اندازی جدید جهت راه اندازی مدارات کنترل و حفاظت بی ترانس T2 نمودند . که در نهایت ترانس T2 با تلاش شبانه روزی گروه های اجرایی شرکت تنانیر درکمتر از ۲۴ ساعت رفع اشکال تست و راه اندازی گردید .

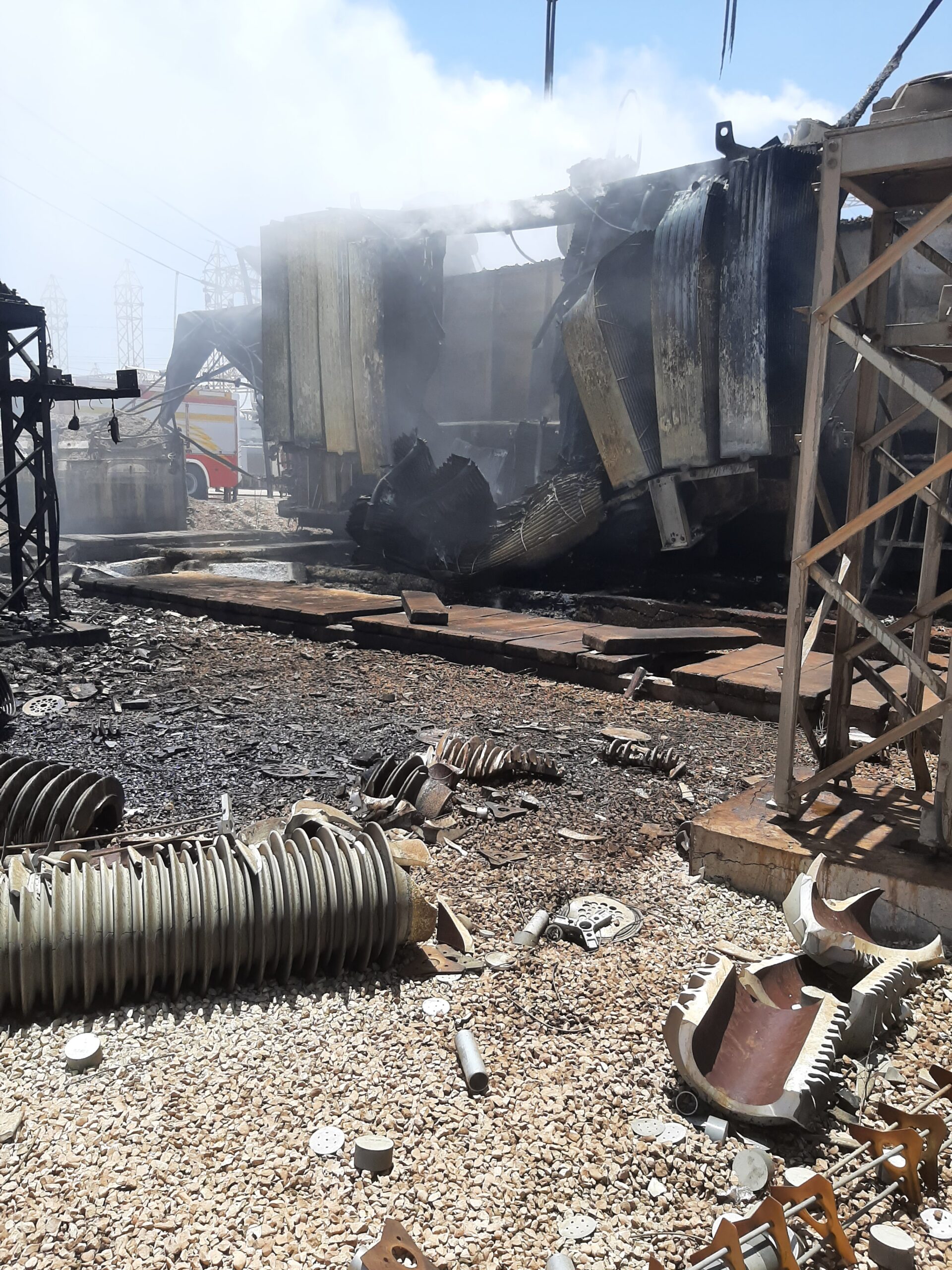

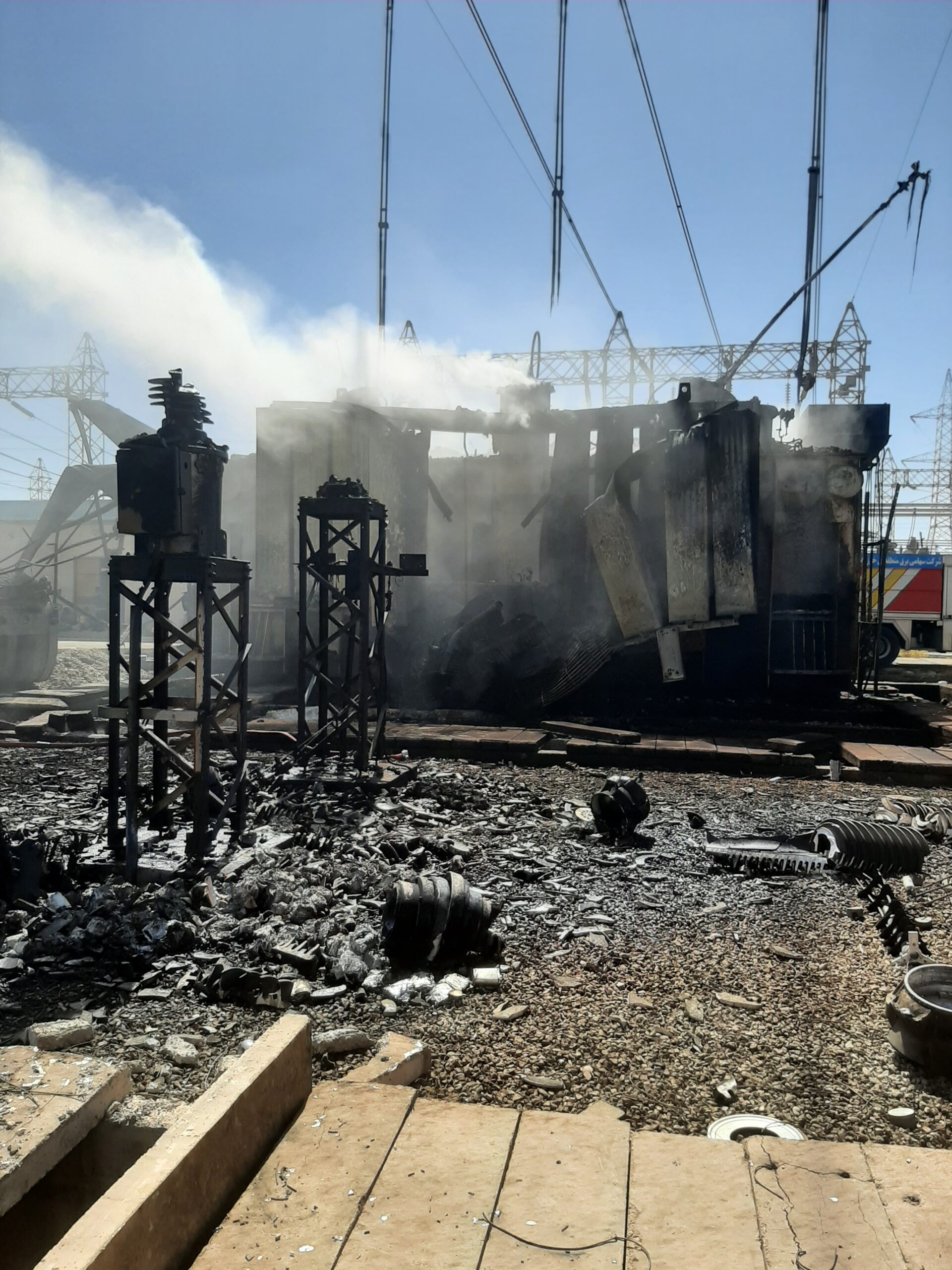

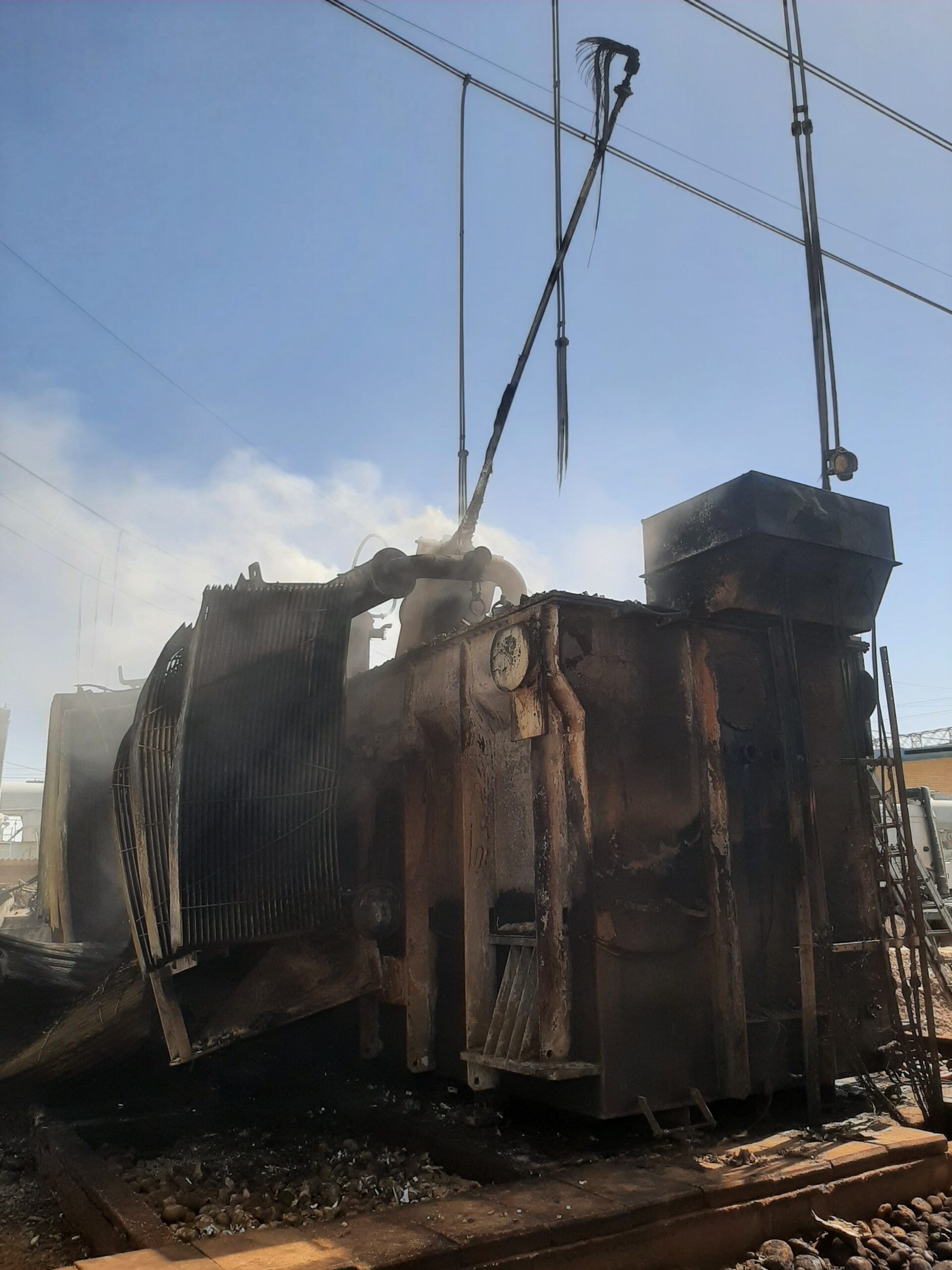

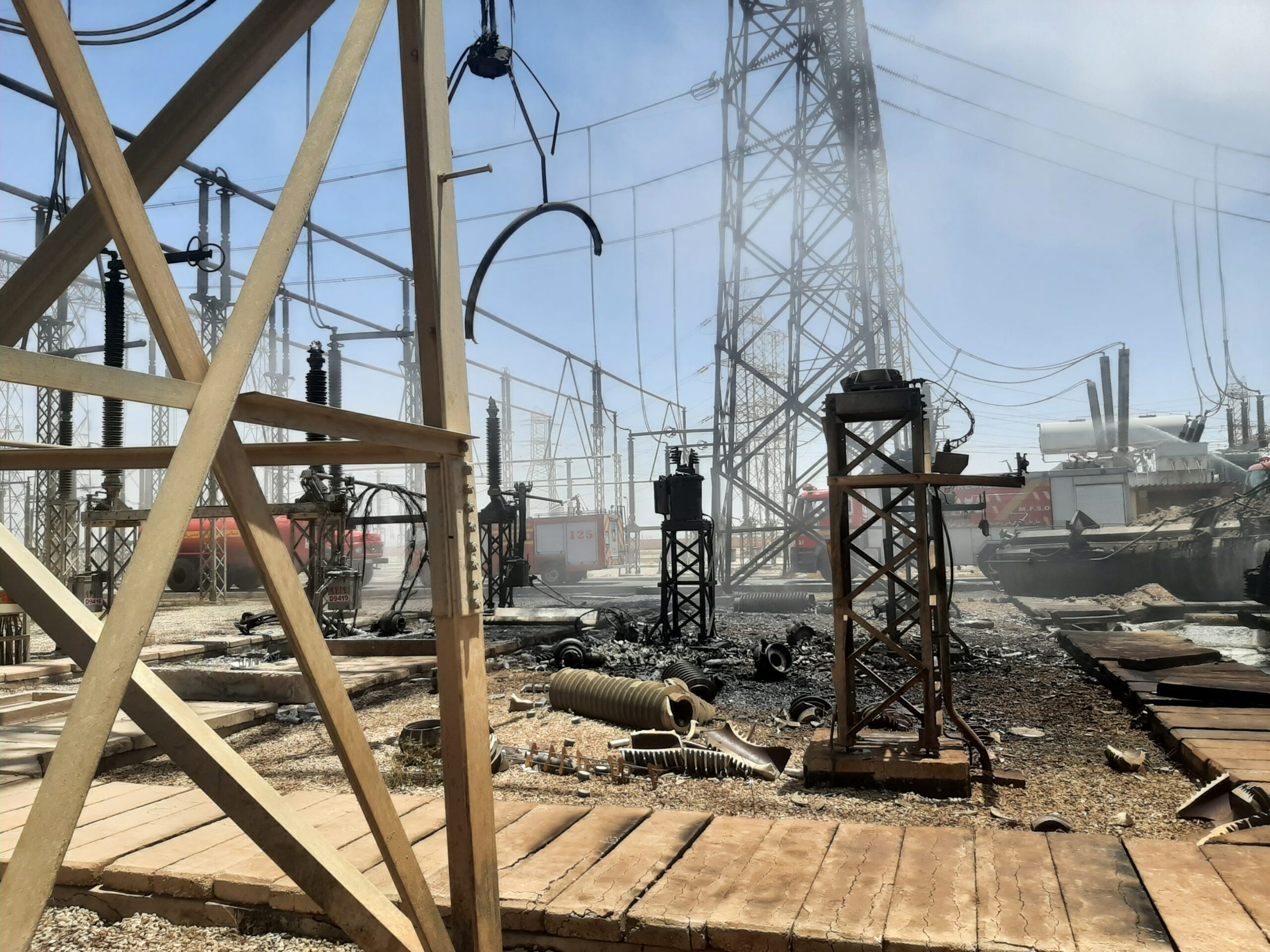

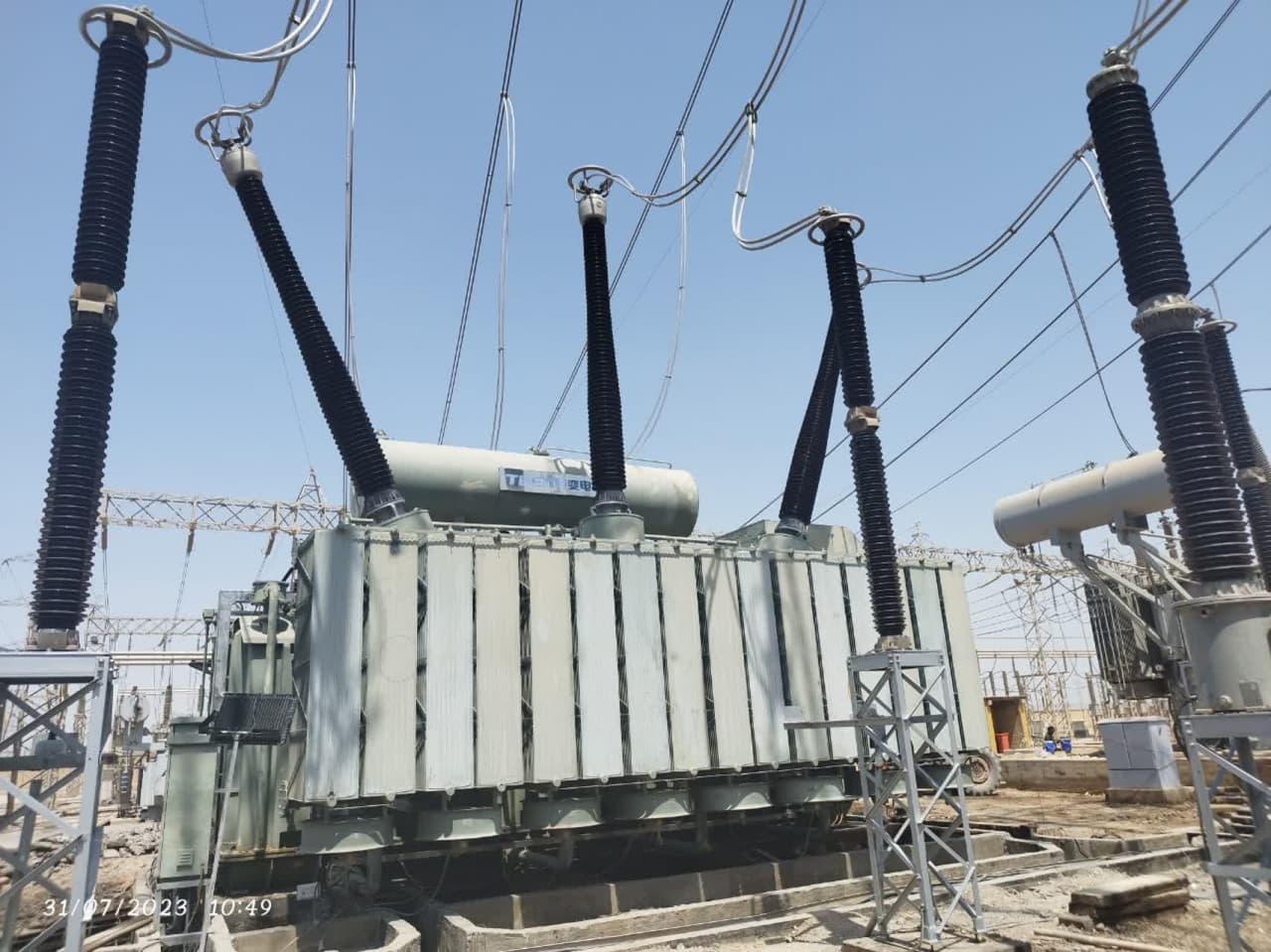

باتوجه به حجم خسارات وارده به بی ترانس T1 برنامه ایی فشرده و دقیق جهت جداسازی تجهیزات آسیب دیده و نصب تجهیزات جایگزین طراحی گردید . شرکت تنانیر با اتکا به نیروهای متخصص و کارآزموده خود دمونتاژ این ترانس را در حالی آغاز نمود که اکتیو پارت ترانس از داخل در حال سوختن بوده است و ظرف مدت ۳۶روز عملیات دمونتاژ،حمل ،مونتاژ ، کابل اندازی ، تست کلیه تجهیزات بی مربوطه را با موفقیت به پایان رسانده در این پروژه ۱۴۰۰ متر پس کشی کابل و بیش از ۸۵۰۰ متر کابل اندازی جدید انجام گردید و ۳ گروه کاری در سه شیفت به صورت شبانه روزی مشغول به کار بوده که نهایتا در تاریخ ۱۴۰۲/۰۵/۰۲ ترانس یک وارد مدار گردید
